Как рассчитать стоимость изготовления металлических ферм на 2025 год

Как рассчитать стоимость изготовления металлических ферм на 2025 год

Точная смета формируется через последовательное вычисление массы фермы и добавление реальных ставок на металл, труд, антикоррозионную обработку, логистику и монтаж. Ориентир для 2025 года: 150 000–180 000 руб./т при заводском изготовлении средней сложности.

Что такое металлическая ферма и зачем нужен детальный расчёт

Металлическая ферма — решётчатая конструкция, воспринимающая изгибающие и продольные усилия, перекрывая пролёты 6-36 м и более. Стоимость ошибки при расчёте веса ±5% ведёт к переплате за металл и обработку десятками тысяч рублей на каждой тонне.

Популярные типы ферм и их влияние на цену

  • Треугольные (чаще всего в кровле частных сооружений).

  • Warren (равносторонняя решётка).

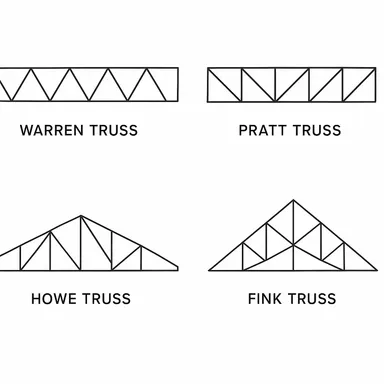

  • Pratt / Howe (разная ориентация диагоналей для снеговых и ветровых зон).

  • Финк, «Молодечно», арочные варианты — под большие пролёты и эстетические требования.

Коэффициент расхода металла у треугольных схем выше, чем у равноконечных ферм того же пролёта, поэтому первая же стадия выбора схемы влияет на итоговую массу и цену.

Факторы, определяющие стоимость

Группа факторов

Конкретные параметры

Источник

Геометрия

Пролёт, высота, угол кровли

Материал

Марка стали (С235, С345), прокат (уголок, круглая/квадр. труба)

Металл цена

Чёрный металл ≈ 78 000 руб./т (сент. 2025)

Трудоёмкость

60-65% рабочего времени — сборка и сварка

Покрытия

Порошковая окраска 180-460 руб./м²Горяче-цинк. 52-63 руб./кг

Транспорт

50-70 руб./км для партии ≤ 20 т

Монтаж

17 000-20 000 руб./т при высоте 6 м (чёрный металл)

Сроки и срочность

Надбавка до 100% за «суперсрочный» цикл окраски

Какие исходные данные собрать перед расчётом

  • Снеговые и ветровые нагрузки по СП 20.13330-2016.

  • Расчётная схема фермы (тип, шаг ферм).

  • Предварительный подбор сечений по СП 16.13330-2017.

  • Требуемый срок службы и категория коррозии (определяет выбор: цинкование, окраска или комбинированное покрытие).

  • Дистанция перевозки и условия монтажа (кран, высота).

Пошаговый алгоритм расчёта

Шаг 1. Определяем геометрию и усилия

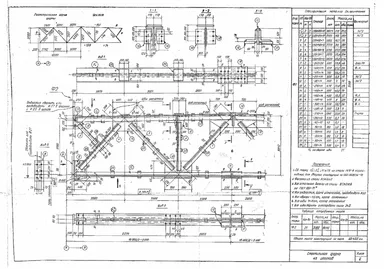

Используем метод конечных элементов или онлайн-калькуляторы для проверки прочности, формируя таблицу усилий каждого стержня.

Шаг 2. Вычисляем массу фермы

Для каждого стержня:

mi=ρстали Ai Limi=ρсталиAiLi

Суммарная масса M=∑miM=∑mi. Вес 30-метровой «Молодечно»-фермы находится в диапазоне 1951-2765 кг в зависимости от нагрузки.

Шаг 3. Стоимость металла

Cметалл=M  (т)×P прокатаCметалл=M(т)×Pпроката

где Pпроката=78000руб./тP проката=78000руб./т.

Шаг 4. Трудоёмкость и заводские операции

1 т металлоконструкций средней сложности требует 15-25 чел-ч сварки и сборки; доля работ 60-65% всего техпроцесса. Ставка завода включает: резку, сверление, контроль НК, ОТК. Средний рыночный тариф 2025 г.: 150 000-180 000 руб./т.

Шаг 5. Антикоррозионная защита

  • Горячее цинкование: 52-63 руб./кг.

  • Альтернатива — порошковая окраска 230-460 руб./м². Площадь считают по развёрнутой поверхности (≈ 3 × MM для решётчатых конструкций).

Шаг 6. Транспортировка

Базовый выезд 20 000 руб. + 50-70 руб./км для партии до 20 т.

Шаг 7. Монтаж

Ставка монтажников и крановых работ: 17 000-20 000 руб./т при высоте ≤ 6 м. Для высотных, двух-трёхэтажных рам действует повышающий коэффициент 1,1-1,2.

Шаг 8. Накладные и прибыль

Производители добавляют 10-20% накладных расходов и 5-15% рентабельности.

Сквозной пример (ферма 30 м, нагрузка 2 тс/м)

Статья

Расчёт

Сумма

Масса фермы

2 230 кг

2,23 т

Металл

2,23 т × 78 000 руб./т

173 940 руб.

Заводские работы

2,23 т × 150 000 руб./т

334 500 руб.

Горячее цинкование

2 230 кг × 63,25 руб./кг

141 048 руб.

Транспорт (200 км)

20 000 руб. + 50 руб./км

30 000 руб.

Монтаж

2,23 т × 20 000 руб./т

44 600 руб.

Итого без НДС

≈ 390 000 руб.

Дополнительно закладывают 10% резерва на непредвиденные расходы.

Как снизить стоимость без потери прочности

  • Оптимизировать схему — запас прочности 1,1 вместо 1,3 снижает массу на 8-12%.

  • Марка стали — переход с С235 на С345 позволяет сократить сечение и вес при том же классе прочности, компенсируя более высокую цену за прокат.

  • Сборные узлы на высокопрочных болтах сокращают длину сварных швов и трудозатраты на 20-30%.

  • Один вид профиля уменьшает переналадку оборудования и удешевляет резку.

  • Типовой проект — экономия 4 000-6 000 руб./т на КМ-КМД.

  • Пакетные заказы — скидка до 10% при объёме 50 т+.

  • Баланс покрытия — комбинированная схема «цинк + грунт-эмаль» зачастую дешевле двойного лакокраса при том же сроке службы.

Полезные инструменты автоматизации

Инструмент

Возможности

MosNavesi 3D-калькулятор

Мгновенная смета, 3D-визуализация

Kalk.pro

Расчёт усилий 5 типов ферм

РадиоСкот 3D-калькулятор

Формирует спецификацию и вес

Трубный калькулятор

Проверка массы профильных труб

Итоги

Расчёт стоимости фермы — это цепочка: геометрия → масса → цены на металл → нормы трудозатрат → покрытия → логистика → монтаж. Фиксируя реальные биржевые и нормативные ставки на каждом шаге, можно получить смету с точностью ±5% и заранее увидеть потенциал оптимизации бюджета.
